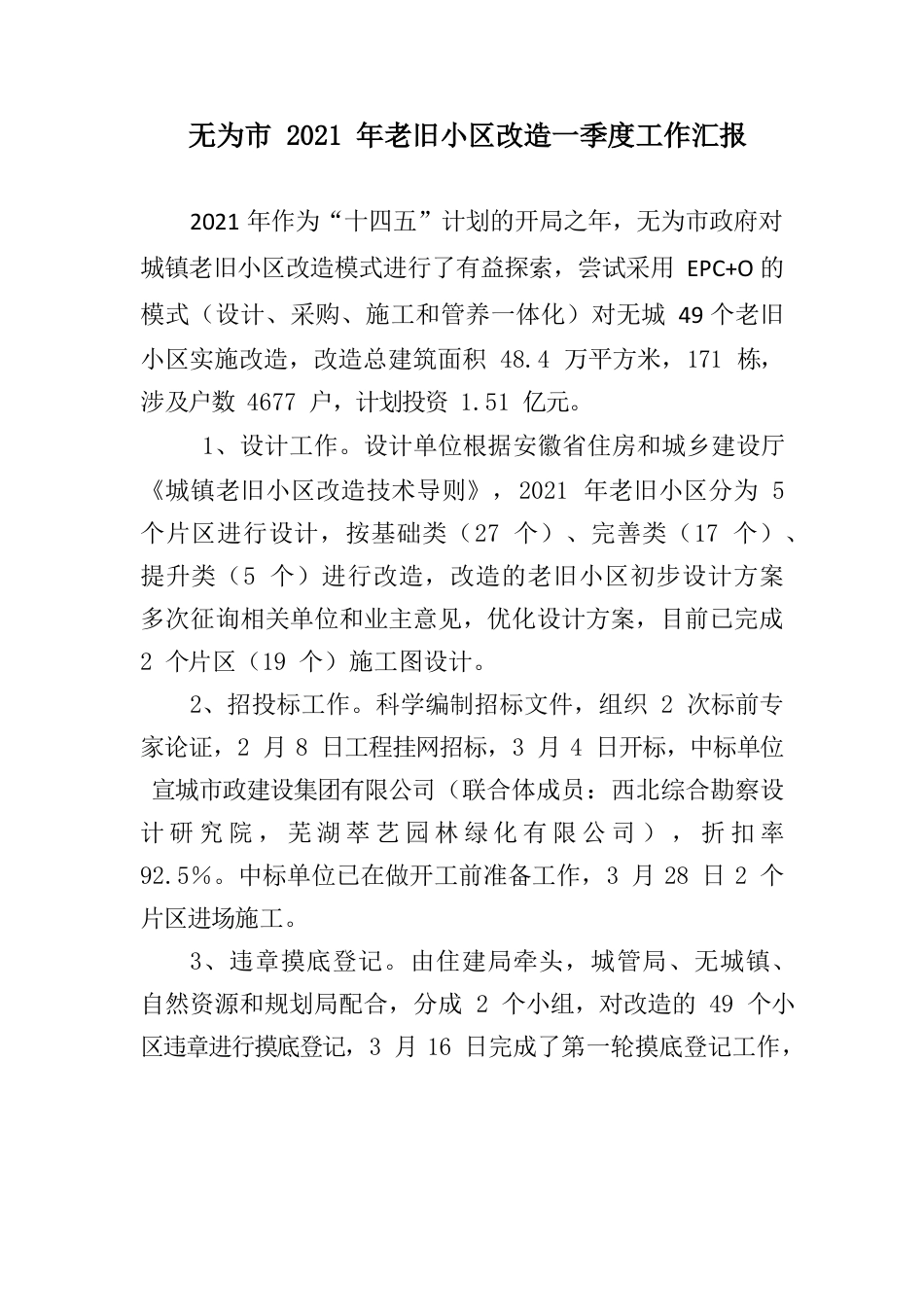

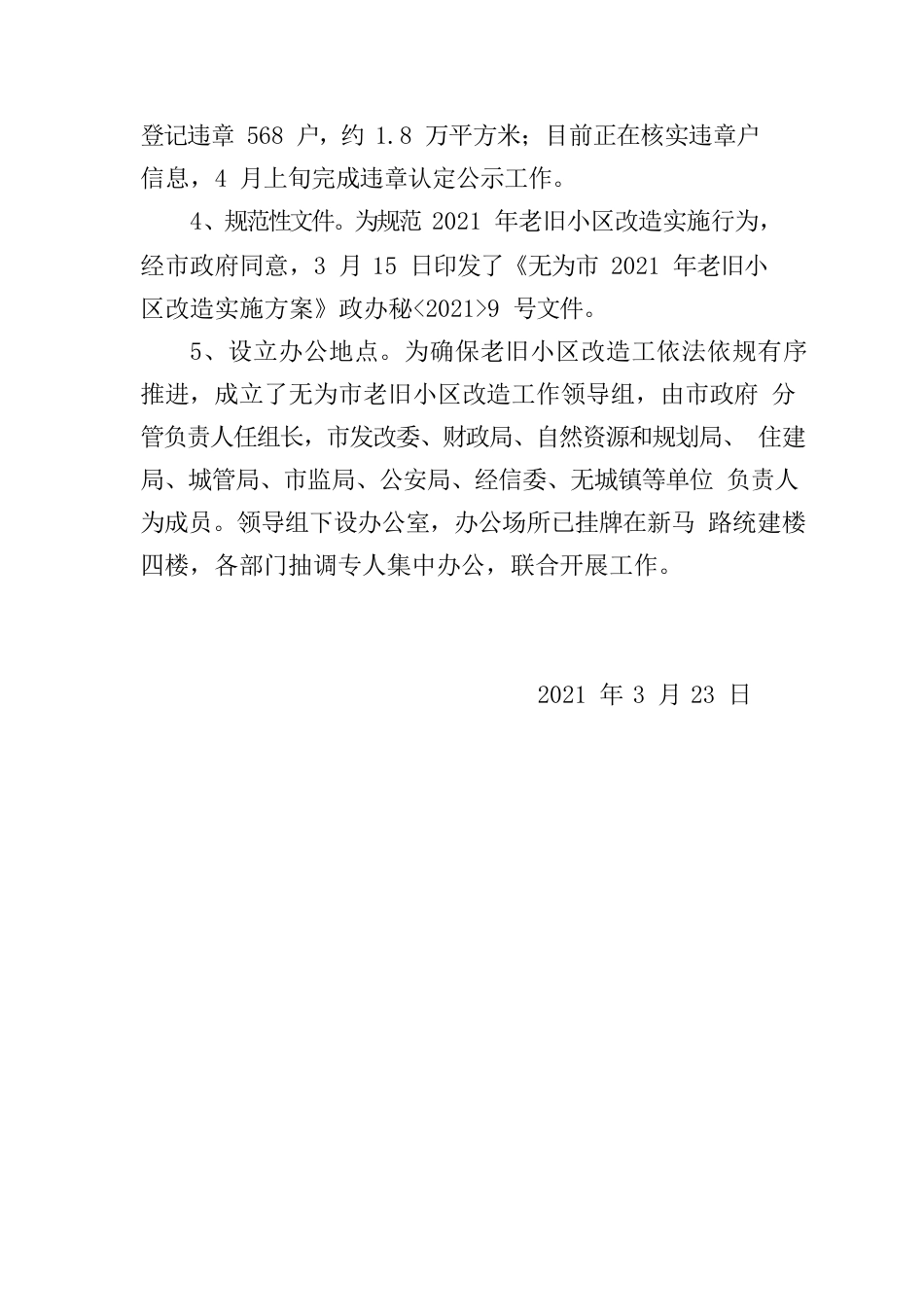

无为市2021年老旧小区改造一季度工作汇报2021年作为“十四五”计划的开局之年,无为市政府对城镇老旧小区改造模式进行了有益探索,尝试采用EPC+O的模式(设计、采购、施工和管养一体化)对无城49个老旧小区实施改造,改造总建筑面积48.4万平方米,171栋,涉及户数4677户,计划投资1.51亿元。1、设计工作。设计单位根据安徽省住房和城乡建设厅《城镇老旧小区改造技术导则》,2021年老旧小区分为5个片区进行设计,按基础类(27个)、完善类(17个)、提升类(5个)进行改造,改造的老旧小区初步设计方案多次征询相关单位和业主意见,优化设计方案,目前已完成2个片区(19个)施工图设计。2、招投标工作。科学编制招标文件,组织2次标前专家论证,2月8日工程挂网招标,3月4日开标,中标单位宣城市政建设集团有限公司(联合体成员:西北综合勘察设计研究院,芜湖萃艺园林绿化有限公司),折扣率92.5%。中标单位已在做开工前准备工作,3月28日2个片区进场施工。3、违章摸底登记。由住建局牵头,城管局、无城镇、自然资源和规划局配合,分成2个小组,对改造的49个小区违章进行摸底登记,3月16日完成了第一轮摸底登记工作,登记违章568户,约1.8万平方米;目前正在核实违章户信息,4月上旬完成违章认定公示工作。4、规范性文件。为规范2021年老旧小区改造实施行为,经市政府同意,3月15日印发了《无为市2021年老旧小区改造实施方案》政办秘<2021>9号文件。5、设立办公地点。为确保老旧小区改造工依法依规有序推进,成立了无为市老旧小区改造工作领导组,由市政府分管负责人任组长,市发改委、财政局、自然资源和规划局、住建局、城管局、市监局、公安局、经信委、无城镇等单位负责人为成员。领导组下设办公室,办公场所已挂牌在新马路统建楼四楼,各部门抽调专人集中办公,联合开展工作。2021年3月23日
